酒店筹建的流程有哪些?
发布时间:2025-06-19 09:43:06

酒店筹建是一项融合资本运作、工程管理与服务设计的系统工程,其复杂程度远超普通建筑项目。据行业分析,一家中高端酒店从规划到开业平均需2-4年,投资回收期长达5-8年,且约60%的运营问题可溯源至筹建阶段的决策失误。本文将系统解构酒店筹建的全流程及其关键控制点,为投资者与管理者提供实操指南。


一、前期策划与可行性分析:奠定成功基石


精准的市场定位是酒店生命线的起点。需通过多维数据分析(区域经济水平、客流结构、竞争格局)明确目标客群及酒店类型。例如,大学城周边宜布局经济型酒店,而核心商务区则适配高端商务酒店。实践中,亚朵酒店通过聚焦高线城市核心商圈的中高端客群,实现年均入住率超85%的业绩。


可行性分析需量化三大核心指标:


投资回报率:通过客房均价×预估入住率×房间数测算现金流


成本结构:土建占25%-30%,装修占40%-60%,设备采购占15%-20%


风险预判:预留10%-15%预算应对审批延误或设计变更


此阶段需完成选址与土地储备,重点评估交通便利性(距机场/车站车程)、配套设施(停车位/商业区)及土地性质(避免工业用地兼容性问题),耗时约1-2个月。

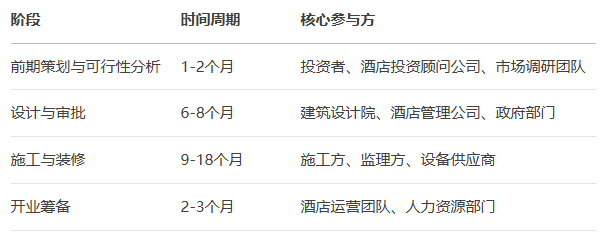

表:酒店筹建主要阶段时间周期及参与方


二、设计与审批阶段:从概念到施工图的转化


设计阶段需完成三级设计深化:


概念设计:确定建筑风格(如现代简约或新中式)、空间概念及效果图


功能布局:客房数量与房型配比(商务酒店标间占比需超60%)、餐饮与会议面积规划(度假酒店餐饮面积占比宜达25%)

施工图设计:涵盖建筑结构、机电管线、弱电系统(综合布线/楼宇自控/消防联动)等专业图纸


设计关键原则包括:


运营导向设计:客房离布草间距离≤30米以降低人力成本,后勤区通道与客流动线分离


节能前瞻性:中央空调选型采用变频机组,照明系统分区控制


合规性保障:消防通道宽度≥1.4米,残疾人房占比≥2%


政府审批需突破三大关口:


规划许可:提交总平面图、环评报告获取《建设工程规划许可证》


消防审查:图纸需符合防火分区、疏散距离规范


特种行业预审:安保系统设计满足公安机关监控存储≥30天要求


此阶段平均耗时6-8个月,设计失误可能导致后期30%的改建成本


图片来源:锦囊泛娱酒店


三、施工与装修阶段:质量与进度的博弈


施工过程采用分项并行策略:


主体施工(8-10天/层):高层建筑采用框架剪力墙结构,混凝土强度等级≥C30


设备预埋:同步进行给排水管道敷设、强弱电桥架安装


外立面工程:幕墙安装需进行气密性、水密性检测


隐蔽工程管控是质量命脉:


防水工程:卫生间防水层涂刷高度≥1.8米,闭水试验≥48小时


管线验收:给水管试压1.5倍工作压力,弱电系统进行FLUKE测试


防渗漏重点:天台管道井接口、伸缩缝、地下室底板


装修阶段需把握三个维度:


材料选型:客房地毯绒高≥8mm降低噪音,大堂石材耐磨度≥1500转


主题营造:亚朵酒店通过“属地化早餐”及网易云音乐联名房强化品牌记忆点


设备安装:电梯群控系统调试,PMS(酒店管理系统)与门锁系统联调


四、开业筹备与试运营:运营体系的落地


证照办理是合法经营的前提,核心包括:


《消防检查合格意见书》(验收后10个工作日内获取)


《特种行业许可证》(公安部门审批需15-30天)


《食品经营许可证》(厨房布局需符合“生进熟出”流线)


运营体系构建涵盖:


人力资源:服务人员招聘按客房数1:0.6配置,培训课程涵盖服务标准(如3分钟入住办理)、应急预案(消防疏散演练)


物资采购:客房易耗品按90%入住率储备,布草数量≥3倍客房量


营销启动:上线OTA平台、会员系统预销售(试营业期间房价可设正式价70%)


试运营(2-3周) 是最后的系统校验:


压力测试:模拟满房状态检验热水供应能力(≥60℃)、电梯运载效率


服务动线优化:通过员工钟形图调整岗位部署


问题整改:根据客诉分析(如隔音不足、网络卡顿)完成工程修补

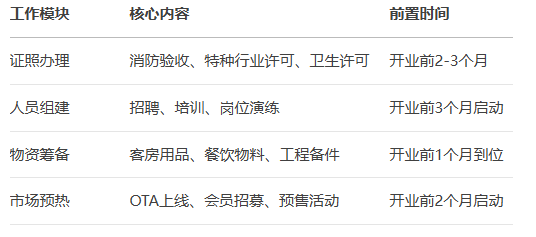

表:酒店开业筹备核心工作及时间安排


图片来源:锦囊泛娱酒店


五、成功筹建的关键要素分析


市场定位精准化


经济型酒店需控制单房造价≤8万元,而豪华酒店应聚焦体验设计(如悦榕庄的SPA景观一体化)。


团队协作专业化


筹建组需包含6类技术专家:土建/暖通/弱电工程师(具备星级酒店经验),运营顾问(避免客房离电梯过远等设计缺陷)。


预算控制动态化


采用 “三阶段预控法” :概念阶段估算误差±25%,扩初设计±10%,施工图±5%。装修阶段通过材料替代(如仿大理石瓷砖)可降本30%。


合规管理前置化


消防验收需进行喷淋末端压力测试(≥0.1MPa),厨房油烟净化器排放浓度≤2.0mg/m³。外资酒店需额外获取《外商投资企业批准证书》。


六、案例启示:亚朵酒店的筹建策略


亚朵酒店的高效筹建(平均周期18个月)源于三大创新:


设计协同:运营团队提前介入平面规划,减少后期拆改


模式创新:“酒店+零售”模式(枕头年销380万只)降低房费依赖


技术赋能:采用BIM技术进行管线碰撞检测,减少现场返工30%


结语:系统性思维决胜筹建战场


酒店筹建的本质是系统工程的艺术——从市场调研的一手数据到客房枕头的高度选择,每个环节都需运营思维前置。成功的酒店不仅建立在钢筋混凝土之上,更根植于精准的定位、专业的设计和科学的项目管理中。随着绿色建筑与智能化浪潮的推进,未来的酒店筹建将更注重ESG指标(能耗≤80kWh/㎡·年)与科技应用(AI客服覆盖率≥40%),唯有将创新基因植入筹建全流程,方能在行业红海中开辟蓝海。


免责声明:指点网对文中陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完整性提供任何明示或暗示的保证。文章仅是作者个人观点,不应作为投资依据。读者应详细了解所有相关投资风险,并请自行承担全部责任。 部分文章是网络作者投稿发布,版权归投稿作者所有。作者应对文章及图片的真实性及版权负责。一旦因此引发版权纠纷,权利人提出异议,指点网将根据相关法律法规的规定,删除相应内容。侵权责任由投稿者自行承担,如由此造成指点网损失,投稿者应承担赔偿责任。如对本文有任何异议,请联系我们135-3041-8755。



指点网旗下酒店交易网是国内最大的酒店转让物业交易平台,注册用户超50万。平台致力于提供国内外酒店转让、酒店物业招租、酒店资产出售、酒店周边产品与服务信息等综合服务,平台坚守:自由交易,不收佣金的态度,打造真实有效的酒店交易平台,已是酒店行业必用平台之一。

(独立网站+微信小程序)

指点网媒体矩阵


    有间医疗
    有间写字楼
    有间工厂
    有间土地
    有间商铺
    酒店交易网
免责声明:
本网站信息由网站用户提供,其内容和图片的真实性、合法性、版权由信息提供者负责,最终以政府部门登记备案的信息为准。本网站信息凡涉及面积单位均为建筑面积,本网站不声明或保证内容之正确性和可靠性,租赁或购买该物业时,请谨慎核查。
郑重提示:
请您在签订合同之前,切勿支付任何形式的费用,以免上当受骗。
